  二級建造師考試知識點:橋梁上部結構逐孔施工,2019年二級建造師考試備考開始了,2019年二級建造師考試報名于1月份開始,為了幫助小伙伴們更好的備考2019年二級建造師考試,今天特此為大家整理了二級建造師考試知識點:橋梁上部結構逐孔施工,希望對各位有所幫助。

  知識點:橋梁上部結構逐孔施工

  一、逐孔施工法從施工技術方面有三種類型:

  1.采用臨時支承組拼預制節段逐孔施工



二級建造師考試知識點:橋梁上部結構逐孔施工

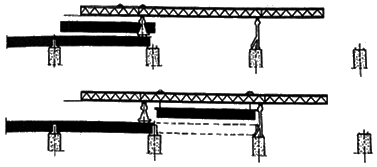

  在桁梁上組拼預制節段

  2.使用移動支架逐孔現澆施工



二級建造師考試知識點:橋梁上部結構逐孔施工

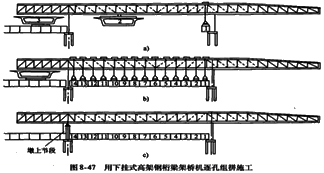

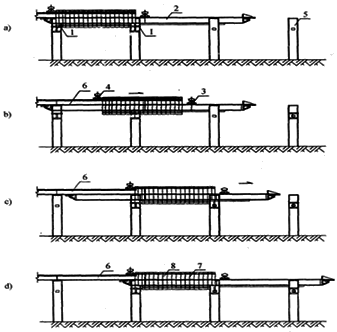

  承托式移動模架移動程序

  a)脫模、解拆模板;b)主桁梁前進;c)導梁前進;d)導梁及模板就位

  1-托架;2-導梁;3-前方臺車;4-后方臺車;5-橋墩;6-已澆梁段;7-模板系統;8-待澆梁段

  3.采用整孔吊裝或分段吊裝逐孔施工



二級建造師考試知識點:橋梁上部結構逐孔施工

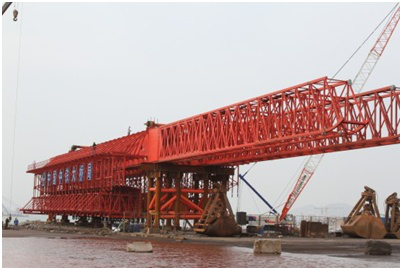

  用桁式吊逐孔吊裝施工

  二、用臨時支承組拼預制節段逐孔施工的要點

  1.節段劃分

  在組拼長度內,可根據起重能力沿橋梁縱向劃分節段。對于橋寬在10~12m,采用單箱截面的橋梁,分節段時在橫向不再分隔。節段長一般取4~6m,每跨內的節段通常可分兩種類型。

  (1)橋墩頂節段

  由于橋墩節段要與前一跨連接,需要張拉鋼索或鋼索接長,為此對墩頂節段構造有一定要求。此外,在墩頂處橋梁的負彎矩較大,梁的截面還要符合受力要求。

  (2)標準節段

  前一跨墩頂節段與安裝跨第一節段間可以設置就地澆筑混凝土封閉接縫,用以調整安裝跨第一節段的準確程度。封閉接縫寬15~20cm,拼裝時由混凝土墊塊調整。在施加初預應力后用混凝土封填。

  2.支承梁

  (1)鋼桁架導梁

  鋼梁應設置預拱度,要求每跨箱梁節段全部組拼之后,鋼導梁上弦應符合橋梁縱斷面標高要求。同時還需準備一些附加墊片,用于臨時調整標高。

  (2)下掛式高架鋼桁架

  在節段組拼過程中,架橋機前臂必然下?lián)希惭b橋跨第一塊中間節段的撓度傾角調整是該跨架設的關鍵,因此要求當一跨節段全部由架橋機空中吊起后,第一個中間節段與墩上節段的接觸面應全部吻合。



二級建造師考試知識點:橋梁上部結構逐孔施工



  三、用移動支架逐孔現澆施工(移動模架法)

  當橋墩較高,橋跨較長或橋下凈空受到約束時,可以采用非落地支承的移動模架逐孔現澆施工,稱為移動模架法。移動模架法適用在多跨長橋,橋梁跨徑可達50m。

  施工過程的主要工序

  側模安裝就位→安裝底模→支座安裝→預拱度設置與模板調整→綁扎底板及腹板鋼筋→預應力系統安裝→內模就位→頂板鋼筋綁扎→箱梁混凝土澆筑→內模脫模→施加預應力→管道壓漿→落模、拆底模及滑??v移。



二級建造師考試知識點:橋梁上部結構逐孔施工



  四、整孔吊裝或分段吊裝逐孔施工

  1.整孔吊裝或分段吊裝逐孔施工的吊裝的機具

  吊裝的機具有桁式吊、浮吊、龍門起重機,汽車吊等多種,可根據起吊物重力、橋梁所在的位置以及現有設備和掌握機具的熟練程度等因素決定。

  2.整孔吊裝和分段吊裝施工的注意問題

  (1)采用分段組裝逐孔施工的接頭位置可以設在橋墩處也可設在梁的1/5附近,前者多為由簡支梁逐孔施工連接成連續梁橋;后者多為懸臂梁轉換為連續梁。在接頭位置處可設有0.5~0.6m現澆混凝土接縫,當混凝土達到足夠強度后張拉預應力筋,完成連續。

  (2)橋的橫向是否分隔,主要根據起重能力和截面形式確定。當橋梁較寬,起重能力有限的情況下,可以采用T梁或工字梁截面,分片架設之后再進行橫向整體化。為了加強橋梁的橫向剛度,常采用梁間翼緣板有0.5m寬的現澆接頭。采用大型浮吊橫向整體吊裝將會簡化施工和加快安裝速度。

  (3)對于先簡支后連續的施工方法,通常在簡支梁架設時使用臨時支座,待連接和張拉后期鋼索完成連續時拆除臨時支座,放置永久支座。為使臨時支座便于卸落,可在橡膠支座與混凝土墊塊之間設置一層硫磺砂漿。

  (4)在梁的反彎點附近設置接頭,在有可能的情況下,可在臨時支架上進行接頭。結構各截面的恒載內力根據各施工階段進行內力疊加計算。

  建設工程教育網2019年二級建造師新課已開通,網??偨Y多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念。高效備戰2019年二級建造師考試,打造零基礎全科直達方案,全新課程套餐,快速進步,取證必修課!

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  全國2018年二級建造師合格證書領取時間及公告匯總

  開講啦!2019年二級建造師高頻考點課堂

閱讀排行

二建機考系統
微信二維碼活碼

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
